当前正值“百日攻坚大会战”活动如火如荼开展之际,西南分公司落实公司部署要求,坚持锚定目标硬核施策,靶向发力稳中求快,以战则必胜的信念和破釜沉舟的胆气,向年度既定生产目标任务奋起冲刺。
遂宁市河东新区二期生态资源保护项目
项目效果图△
遂宁市河东新区二期生态资源保护项目(二标段)工程,主要施工内容包括景观绿化工程、生态活动中心工程和囊括蜀睦桥、鹤云桥、芳洲桥、芳草桥、芳林桥五座桥梁在内的生态走廊工程,合同总造价2.7亿元。项目建成后,将进一步完善城区路网框架,对拓展城市发展空间,推动区域经济发展具有重要意义。

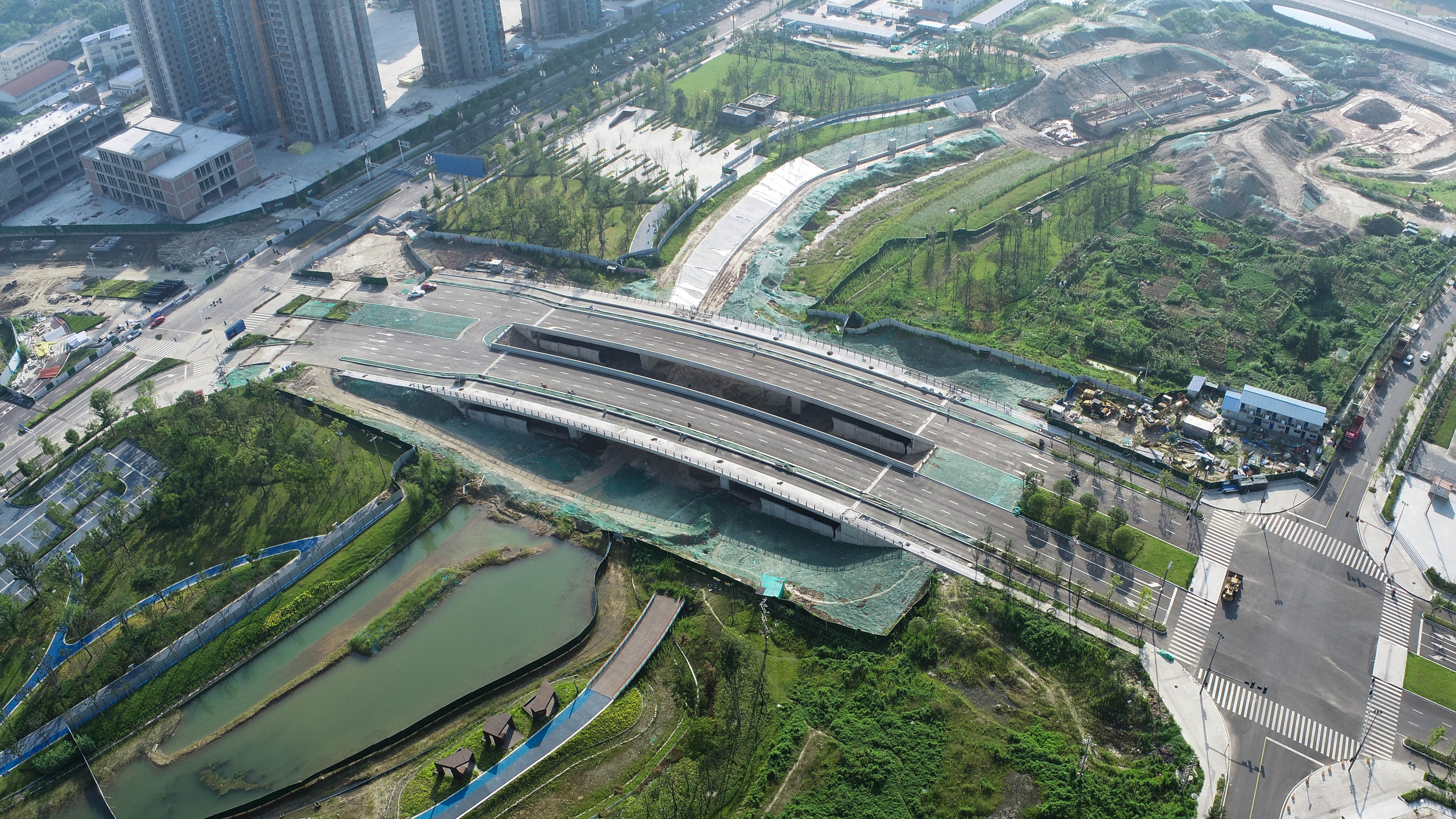

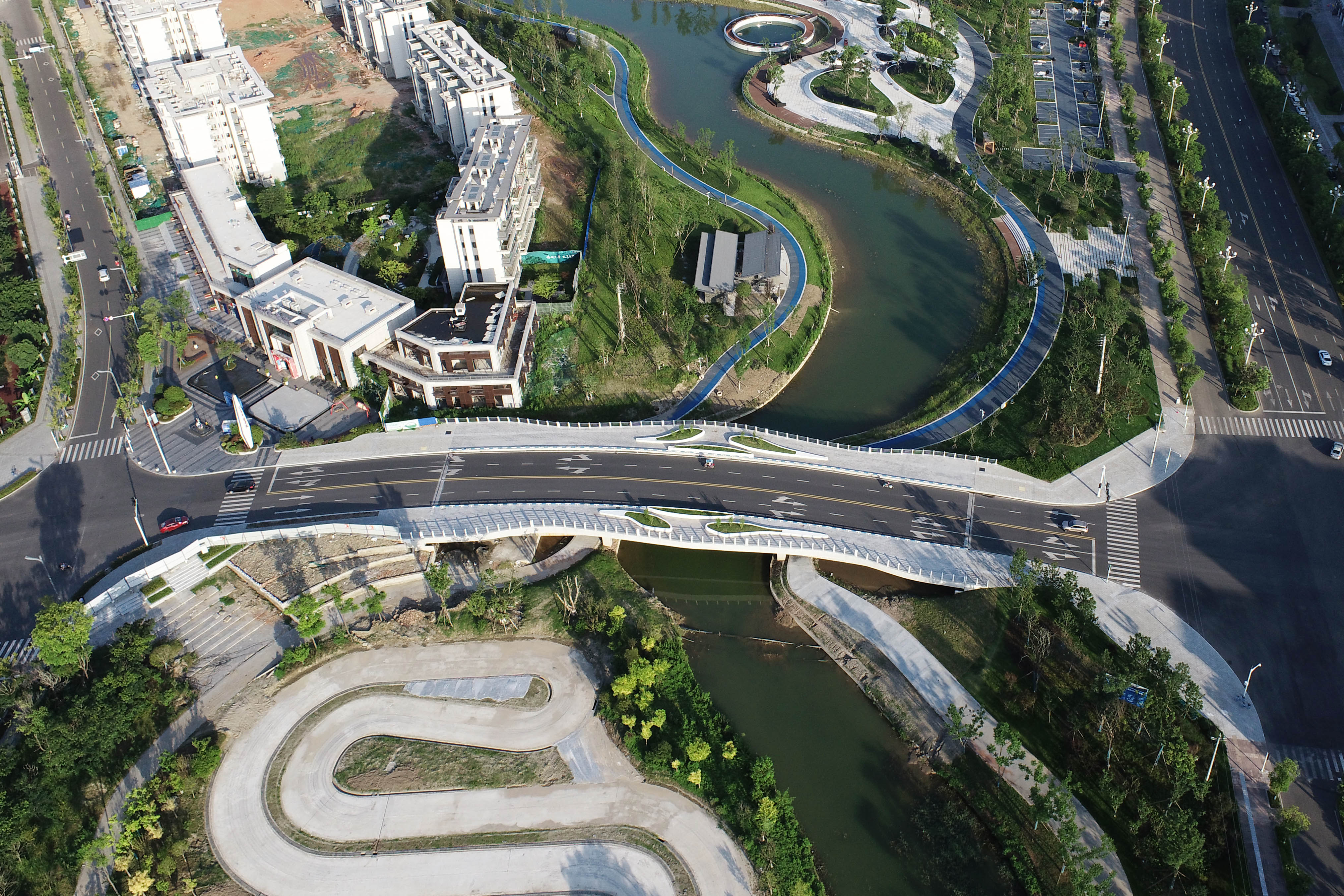

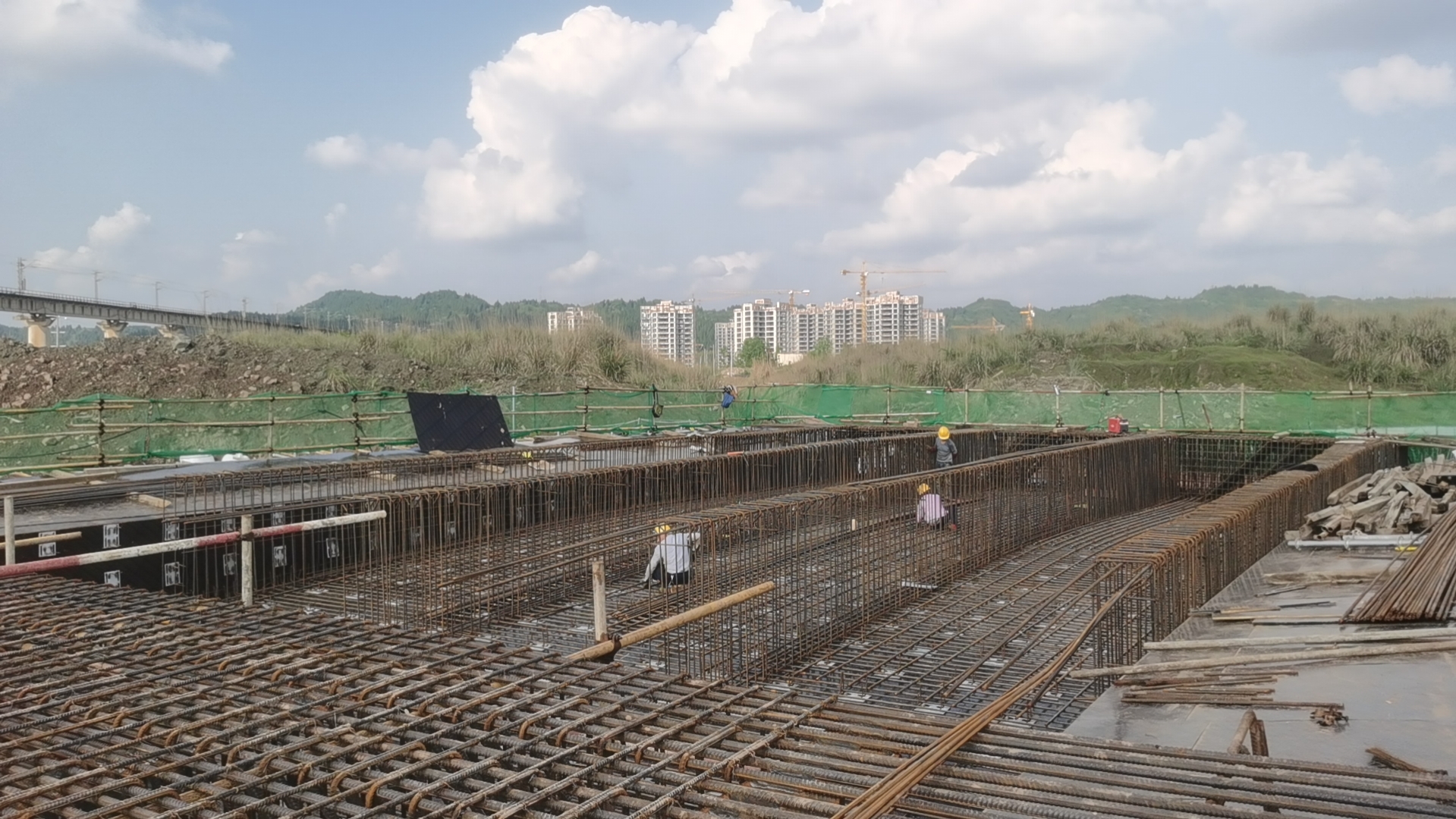

截至目前,景观绿化工程石材铺贴2641平方米,苗木累计种植15万平方米;生态走廊工程蜀睦桥、鹤云桥两座桥梁主体工程已全部完工;生态活动中心房建工程预计年底完成桩基施工,1-4#楼主体完成30%,5#楼主体结构全部完工。

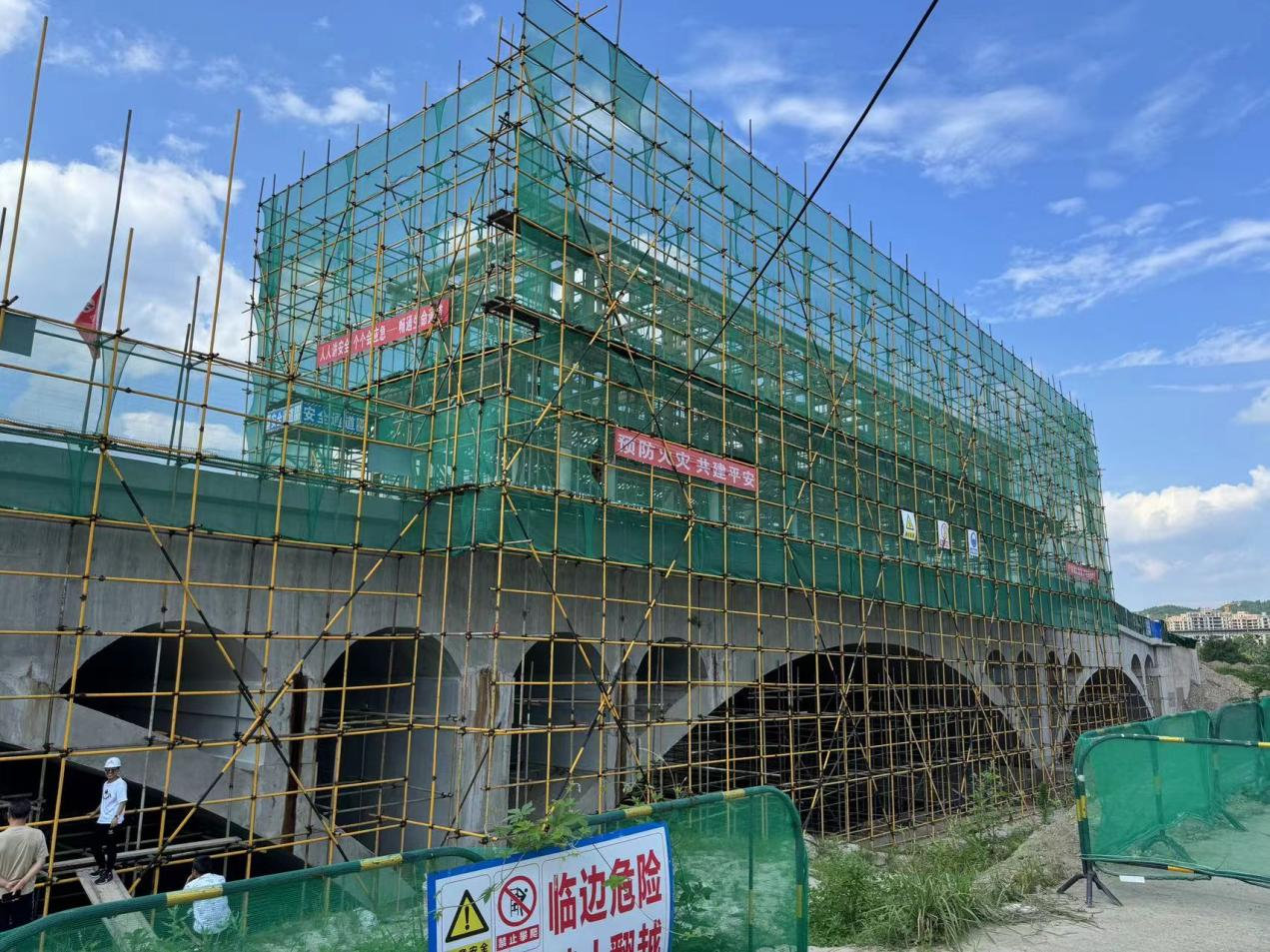

进入第四季度以来,项目建设者积极备战,迅速掀起大干快上高潮。制定“时间表”、“路线图”,倒排工期,挂图作战,实现日保旬、旬保月、月保季,形成环环相扣的目标包保体系。合理安排序时进度,配齐配强资源要素,不断跑出施工建设加速度。在施工建设中,积极探索应用UAV无人机航拍技术、3D可视化建模、桥梁高配筋率混凝土多点导入式振捣施工等“四新技术”,助推项目建设提质增效。完善质量保障体系,把牢关键工序、关键环节,切实做到质量责任到位、质量投入到位、质量管理到位。压紧压实主体责任,强化现场安全管理,筑牢安全生产第一道防线。
遂宁市河东新区绿色新城(A区)项目引水入城河湖连通项目(二期)
遂宁市河东新区绿色新城(A区)项目引水入城河湖连通项目(二期)A标段等5个建设项目是遂宁市河东新区二期规划的重要组成部分。包括市政工程、水利工程、水运工程三大部分,合同总价为6.34亿元,涉及地下管廊、市政道路、海绵城市、水闸、泵站、船闸、码头等多个模块。项目建成后对遂宁市大力构建水都空间格局、实施水都工程建设、开展水都景观打造、优化水都业态布局、挖掘水都文化底蕴、强化水都管理运营起到“关键一环”的重要作用,同时对加快建成西部水都核心区、遂宁市水生态治理、河东新区海绵城市建设、河东新区市政建设具有重要意义。

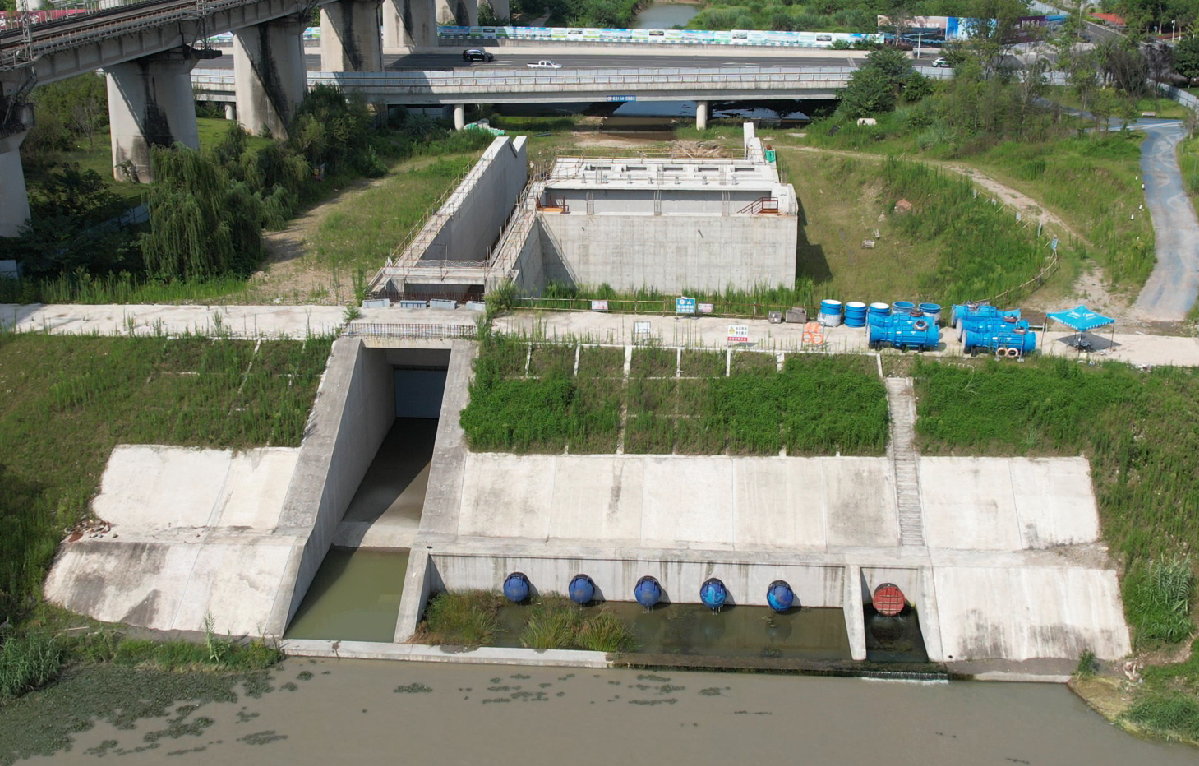

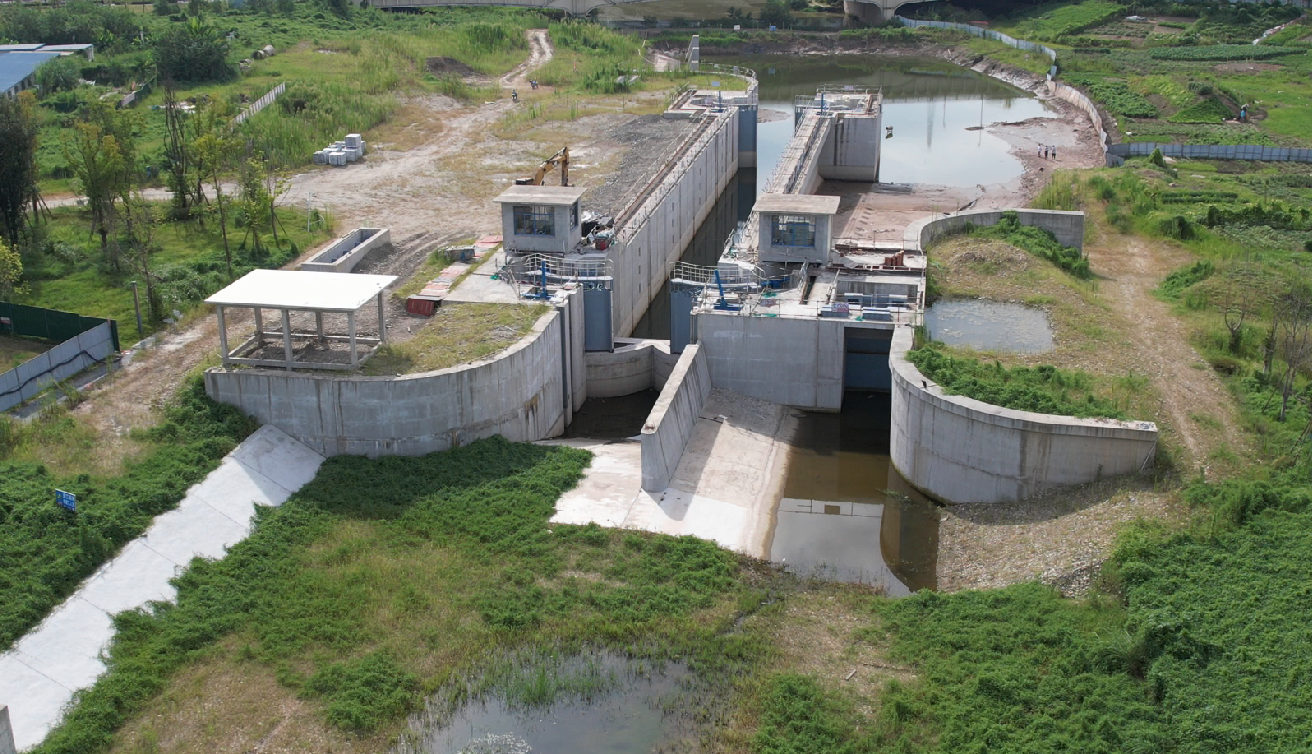

截至目前,中环线管廊、永盛路管廊已完成施工,来凤路管廊、香林管廊(二期)已完成主体结构施工;已完成永盛路道路主路沥青混凝土铺筑,来凤路道路土石方工程完成90%,同时1#水闸、2#水闸、5#水闸、6#水闸、船闸及5个码头的主体结构已完成施工。
项目加速提质中,不忘大力推动“四新技术”应用,在地下综合管廊施工过程中,应用了“一次性支模二次浇筑”施工方法,有效提高了管廊结构的施工效率,降低了劳动强度和人工成本,使新旧混凝土形成更加稳定的结构整体,取得了良好的经济效益和使用效果,对项目后续市政工程地下综合管廊的结构施工具有较大的参考意义。
又踏层峰辟新天,更扬云帆立潮头。西南分公司全体参建人员将充分发扬“有实力、能创新、重诚信、敢担当”的企业精神,以匠心精造展国企担当,以优质履约树品牌形象,为遂宁市加快建设成渝地区双城经济圈中联动成渝的重要门户枢纽和成渝发展主轴绿色经济强市贡献力量。
